5月13日,華電金沙江上游昌波水電站地下廠房正式開挖,較計劃提前110天完成里程碑節點目標。
昌波水電站地下廠房開挖儀式。(華電金沙江上游水電開發有限公司供圖)
昌波水電站位于四川省甘孜州巴塘縣和西藏自治區昌都市芒康縣境內,是金沙江上游水電規劃“一庫13級”開發方案中的第11級電站,總裝機82.6萬千瓦,布置兩條長引水隧洞、兩個獨立調壓室,為國內在建規模最大的引水隧洞及調壓室洞室群水電項目。

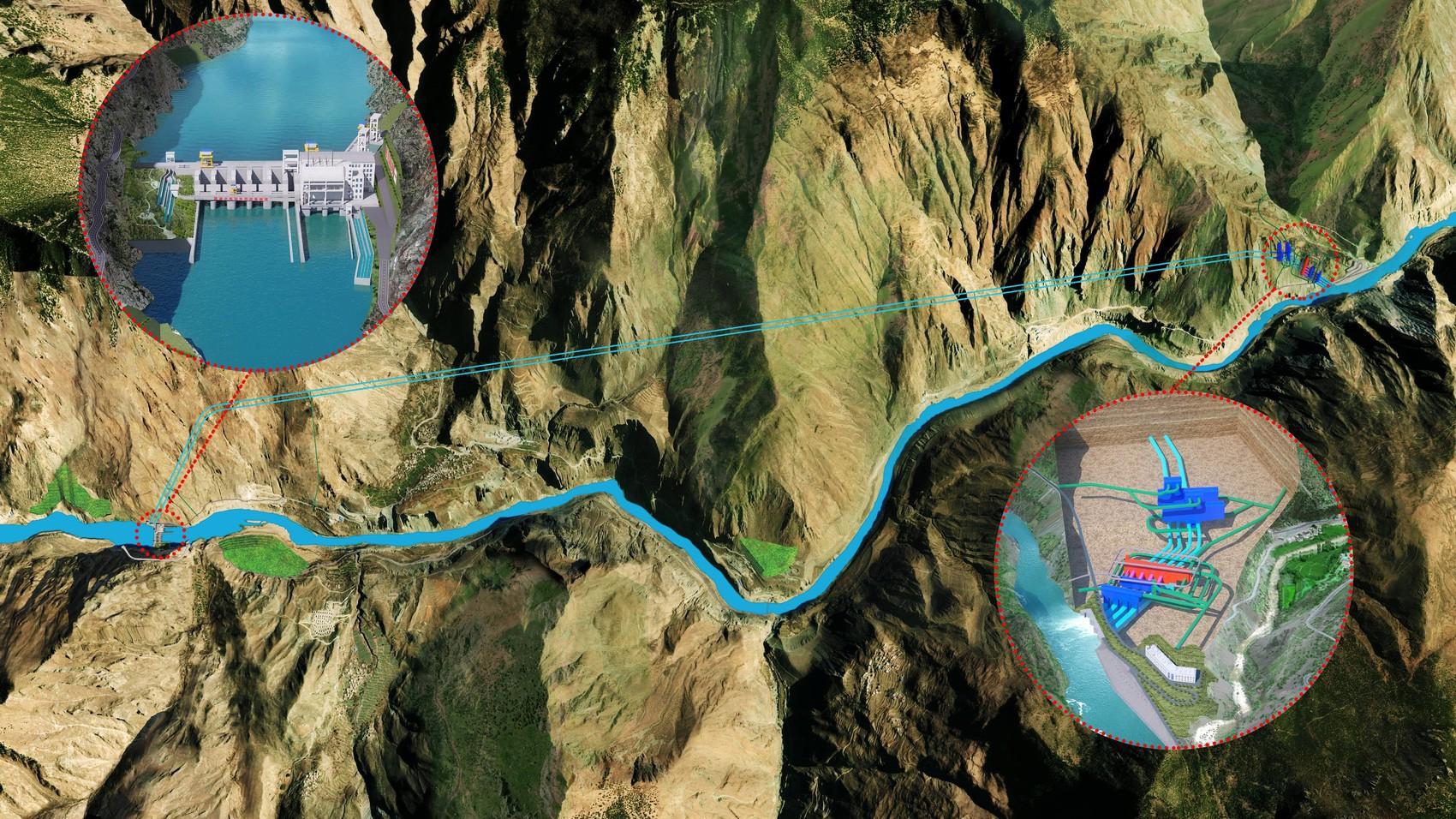

昌波水電站樞紐布置效果圖。(華電金沙江上游水電開發有限公司供圖)
項目地下廠房布置在金沙江莫曲河口上游約500米處的山脊內,長179米,寬25.80米,高65.20米,開挖量約22萬立方米,相當于約116個標準游泳池大小。面對洞室跨度大、凈空高、交叉口多,地下洞室群布置復雜等施工難題,華電金上昌波分公司系統優化調整地下洞室及各施工通道布局,于2025年5月6日實現地下廠房上層施工支洞貫通,5月13日正式啟動開挖,實現繼導流洞貫通、引水隧洞開挖后的又一重大節點目標,為地下廠房主體工程建設奠定堅實基礎。
昌波水電站于2023年9月開工建設,計劃2025年11月大江截流,2030年全容量投產發電。建成后預計每年為華中地區輸送綠電43.55億千瓦時,可節約標煤130萬噸、減少二氧化碳排放359萬噸。
